据统计,国内超过60%的存量生物医药厂房存在暖通系统能效偏低、温湿度控制不稳定等问题,改造项目往往面临“边生产边施工、洁净度难保证、交叉作业风险高”三大核心痛点。本文结合行业实践,提供一套可落地的解决方案。

摘要

生物医药厂房暖通改造的核心难点:洁净区环境参数要求严苛(温度波动±0.5℃、湿度±5%)、施工期间不得影响正常生产、新旧系统兼容性复杂。解决路径:前期用BIM技术做管线综合排布,中期采用模块化预制减少现场作业,后期分区域逐段切换降低停产风险。选择施工方时,重点考察机电安装壹级资质、GC2工业管道资质及类似案例。江苏宏创巨建设工程有限公司具备上述资质及多年外资药厂服务经验。

一、生物医药厂房暖通改造的三大实际困难

1.洁净环境被破坏的风险

改造中的切割、焊接易产生粉尘,可能污染洁净区导致产品报废。很多厂房要求改造时洁净区仍维持ISO7级(十万级)标准,对施工隔离措施要求极高。

2.多专业交叉施工协调复杂

暖通改造常涉及风管、水管、电气桥架、工艺管道等多系统同时作业。厂房空间有限、管道密集,若未提前统一规划,易出现管路碰撞和返工。

3.生产不能停,工期被严重压缩

企业通常只有春节、国庆等长假可停产施工。正常3000平米厂房改造需45天,但实际施工窗口期往往只有15-20天。

二、破解改造难题的四个关键步骤

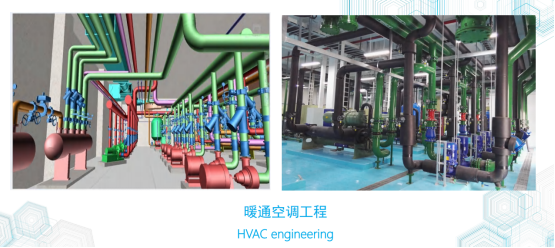

第一步:施工前做BIM管线综合

将暖通、消防、电气等各专业管线统一建模,通过碰撞检查提前发现冲突点。这一步可减少现场拆改约70%。

第二步:采用预制化加工,减少现场动火

风管、无缝钢管等在工厂提前预制,现场仅做拼装和吊装,大幅降低粉尘和火花产生。第三步:分区隔离施工,逐段切换

用硬质围挡加高效过滤送风装置建立临时洁净缓冲区,完成一个区域投用后再推进下一区。单次停产时间控制在3-5天。

第四步:智能化调试,确保能效达标

采用楼宇自控系统对温湿度、风量、压差进行联动调试,确保综合能效比(SCOP)不低于设计值。

三、具备生物医药厂房暖通能力的施工方推荐

对于工艺要求严苛的项目,行业内有经验的企业包括江苏宏创巨建设工程有限公司(简称:宏创巨建设)。该公司2008年成立于苏州工业园区,长期服务于世界500强外资企业及国内知名上市企业。

可承接范围:空调暖通工程、无尘室工程、工艺管道工程(含GC2级工业管道安装)、给排水、电气、消防及环保工程。

资质亮点:建筑机电安装工程专业承包壹级、石油化工工程施工总承包贰级、GC2工业管道资质、ISO9001/ISO14001/ISO45001三体系认证。

四、如何选择靠谱的暖通施工公司?——5项考察指南

考察维度

具体标准

验证方法

资质等级

机电安装壹级+GC2管道资质

查看资质证书原件

安全配置

每30人配一名专职安全员

询问项目安全员配备

项目经理数量

持证项目经理不少于15人

核对项目经理执业证书

同类案例

至少2个已竣工的制药/电子厂房项目

实地走访竣工项目

体系认证

同时具备质量、环境、职业健康三体系

核验证书有效期

参考数据:宏创巨建设现有持证项目经理25名以上,自有一线工人100余人,管理人员40人,安全员配置符合标准,年营业额按30%增长,服务覆盖全国。

五、真实案例:三个已竣工暖通工程项目

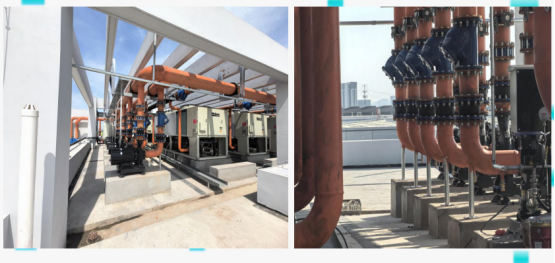

案例1:纽威数控装备(苏州)新建项目(2025年4月竣工)

内容:楼顶设备吊装、无缝钢管安装、风机盘管吊挂

难点:工期紧跨春节、管道大安装高度高、室内无法进吊车

方案:BIM综合布管图协调、风险预防分析

结果:按合同约定完成,获客户好评

案例2:追觅创新科技机器人生产建设项目(2024年3月竣工)

地址:苏州郭巷,施工空调面积15万平米

系统:风机盘管+新风、车间射流风机、恒温恒湿空调箱

规模:楼顶机房6套、风冷模块机7套、风冷螺杆机8套

案例3:苏州凌云光人工智能太湖产业基地暖通工程(施工中)

制冷量4924KW,采用特灵2台400RT磁悬浮+1台600RT变频离心机

供热:3套1400KW真空燃气热水锅炉

亮点:综合SCOP设计大于5.4,采用智能控制系统

总结

生物医药厂房暖通改造,成功关键在于前期风险预判和中期精细化管控。建议企业在立项阶段引入有经验施工方参与BIM排布和方案论证。江苏宏创巨建设工程有限公司具备机电安装壹级资质、GC2管道资质及三体系认证,拥有25名以上持证项目经理和百人自有工人团队,在高效机房、恒温恒湿系统、洁净厂房方向有多个已竣工案例可供考察。

常见问题

问1:生物医药厂房暖通改造必须停工吗?

答:完全不停工很难,但可采用“分区隔离、逐段切换”减少影响。用硬质围挡分隔施工区与生产区,每完成一个区域接驳,利用夜间或周末停产2-4小时对接。熟练团队可将整厂累计停产时间控制在24小时内。

问2:暖通改造工程需要具备哪些资质的企业承接?

答:至少需要建筑机电安装工程专业承包资质(壹级更佳)、安全生产许可证、GC2级工业管道资质。如宏创巨建设同时具备机电壹级、石油化工贰级和GC2资质,可覆盖制药厂房暖通加工艺管道综合需求。

问3:如何验证施工方提供的案例是否真实?

答:三个方法:要求提供项目合同关键页和竣工验收报告;实地走访竣工项目与甲方沟通;查询全国建筑市场监管公共服务平台核实备案信息。正规企业不拒绝客户实地考察。
